Проект: Как выстроить выпуск коллекции без разрыва между идеей бренда и возможностями производства  Публичный пост
28 октября 2026  17
Как выстроить выпуск коллекции без разрыва между идеей бренда и возможностями производства
https://alliance.beinopen.ru/project/4769

Проект Setner × Варра Тех Групп

Даже сильная модель может стать проблемным заказом, если до запуска не согласованы технология, норма времени, оборудование, поставки и ритм выпуска. В работе с Setner сопровождение было выстроено как единый управляемый процесс — от проверки образца и ткани до запуска партии и планирования отгрузок.

Задача сопровождения
Не просто проконтролировать готовые изделия, а заранее связать требования бренда с реальными ресурсами фабрики: понять, как технологично изготовить модель, сколько времени и людей потребуется, когда должны прийти материалы и как организовать выпуск, чтобы нужные размеры вовремя поступали в продажу.

Результат сопровождения

  • снижение времени на 26 % дало возможность снизить себестоимость
  • срок выполнения меньше (в данном кейсе на 2 недели)
  • качество изделия было выше из-за изменённой обработки
  • размеры были соблюдены полностью
  • изделия стали более износостойким
  • не было разрыва поставки продукции*

Контекст проекта

Для бренда контрактный пошив всегда связан с несколькими зависимыми рисками. Образец может оказаться с кустарной технологией и сложнее для серийного производства, чем предполагалось. Ткань — дать усадку после тепловой обработки. Фурнитура — прийти не к свободному окну фабрики. А формально рассчитанный срок — не учитывать фактическую численность швей и состав оборудования.
Поэтому в проекте Setner работа началась до запуска заказа. Команда Варра Тех Групп последовательно проверила технологию изделия, параметры сырья и производственную готовность, а затем связала их с календарём поставок и выпуска.

Что было сделано

1. Проверили образец на технологичность

Сначала образец оценили не только с точки зрения внешнего вида, но и как будущий серийный продукт. Была рассчитана технологическая последовательность операций, норма времени и стоимость пошива. Одновременно проверили, есть ли у производства оборудование, необходимое именно для этой модели.
Такой разбор позволяет увидеть ограничения до того, как они проявятся в партии: слишком трудоёмкий узел, лишние операции, неподходящая машина или участок, который станет узким местом потока.

2. Сопоставили заказ с ресурсами фабрики

После расчёта нормы времени определили, какой парк оборудования и какое количество швей необходимы для выполнения заказа. Если бренду требовался более короткий срок, расчёт пересобирался: сколько специалистов нужно подключить и как это повлияет на организацию потока.

Почему это важно бренду
Обещание фабрики превращается в проверяемую производственную модель. Срок опирается не на ожидания и обещания, а на расчет согласно трудоёмкости, численность штата, оборудование и доступную мощность.

3. Проработали два варианта образца

Производству передали задачу изготовить образец по исходной технологии заказчика. Параллельно был предложен второй, более технологичный вариант — для согласования с брендом. Его задача не в том, чтобы упростить изделие любой ценой, а в том, чтобы сохранить согласованный результат, убрать неоправданную трудоёмкость и увеличить износостойкость изделия.
После изготовления контролировались технология и измерения. Для технологичного варианта заново рассчитывались норма времени, необходимое количество сотрудников и срок выпуска. Снижение трудоёмкости создаёт для бренда и фабрики возможность выпускать заказ быстрее и с более предсказуемой себестоимостью.
Результат: Время пошива было снижено на 26% при сохранении внешнего вида и качества.

Почему это важно
Специалисты с производства чаще знают наиболее оптимальные качественные варианты технологической последовательности, не изменяя внешнего вида и снижая время пошива.

4. Проверили поведение материала

До пошива образца сырьё прошло проверку на свойства, критичные для изделия. В частности, ткань тестировали на усадку: контрольные точки отмечали на материале, фиксировали размеры до обработки, выполняли отпаривание и повторно измеряли образец. Процент усадки вносили в конструкцию до раскроя, для достижения требуемых измерений по каждому размеру в образцах и в партии. При необходимости в программу проверки включается и устойчивость поверхности материала к истиранию.
Это помогает заранее учесть изменение ткани в технологии и размерных параметрах, а не разбираться с отклонениями уже после выпуска партии.

5. Синхронизировали материалы со свободной мощностью

Сроки поставки ткани и фурнитуры были привязаны к производственному окну — периоду, когда у фабрики действительно есть свободная мощность под заказ. Для каждого компонента определили крайний срок поступления. Это важно: ранняя поставка создаёт лишнее хранение и риск потерь, поздняя — оставляет линию без работы и сдвигает весь календарь.

6. Отдельно проконтролировали отделку

Если модель предусматривает печать, вышивку или другую отделку, технология сначала проверяется на отрезе ткани и только после этого — на полноценном образце. Такой порядок снижает риск испортить изделие и даёт возможность согласовать внешний вид и режимы обработки до тиражирования.

7. Сопроводили раскрой и запуск

Контроль осуществлялся при получении сырья на производство по количеству и по качеству. Сразу была выявлена недостача и брак более 10% полотен, которые подлежали возврату и замене. Обозначены крайние сроки допоставки для Заказчика, чтобы не допустить простой производства. Была рассчитана потребность кроя для запуска и план на этапах выпуска. План фиксировал, сколько сотрудников подключается в первый день, как меняется численность в последующие дни и в какой последовательности формируются отгрузки.
Если весь объём нельзя передать одной партией, запуск распределяется так, чтобы бренд раньше получил востребованный размерный ряд. Это позволяет поддержать продажи даже при поэтапном выпуске, вместо того чтобы ждать полной готовности заказа.

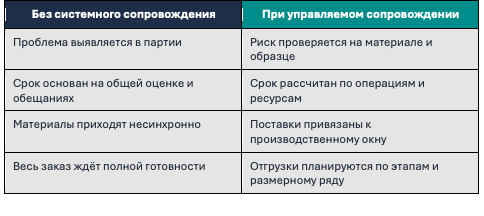

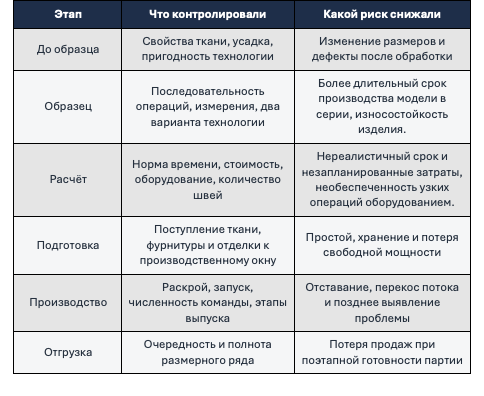

Система контроля проекта

Что получил бренд

• Проверенную технологическую схему изделия до серийного запуска.
• Обоснованный расчёт трудоёмкости, стоимости, оборудования, численности команды и срока.
• Возможность сравнить исходный и более технологичный варианты образца и принять решение осознанно.
• Предварительную проверку материала и учёт его поведения после обработки.
• Единый календарь поставок, производственного окна, запуска и отгрузок.
• Контроль ключевых точек производства без необходимости самостоятельно управлять каждым участком фабрики.
• Сценарий поэтапного выпуска, который учитывает потребности продаж и размерный ряд.

Экономический эффект: где сокращаются потери

Ценность сопровождения складывается не из одной операции контроля. Она появляется за счёт раннего обнаружения проблем и согласованности решений. Проверка ткани снижает риск перевода из размера в размер с отклонениями из-за усадки. Технологическая проработка убирает лишнюю трудоёмкость. Расчёт ресурсов помогает не обещать невыполнимый срок. Синхронизация материалов и мощности сокращает простои и лишнее хранение. Поэтапный выпуск позволяет раньше передать бренду товар, который нужен для продаж.


Главный вывод кейса

Качество заказа формируется до запуска
Сопровождение Setner показало логику, которая применима к любому контрактному пошиву: надёжность создаётся не финальной приёмкой, а последовательностью проверок и расчётов до и во время производства. Когда образец, материал, оборудование, люди, поставки и продажи соединены в один план, у бренда появляется прозрачность, а у фабрики — реалистичная задача.

При этом сопровождение не отменяет обязательный пошив и согласование образца. Даже после технологического анализа именно образец подтверждает посадку, обработку узлов, внешний вид и воспроизводимость выбранной технологии на конкретном производстве.

О Варра Тех Групп

Варра Тех Групп помогает брендам и контрактным производствам переводить заказ из набора договорённостей в управляемую производственную систему: проверять технологичность, рассчитывать ресурсы и сроки, синхронизировать участников и контролировать ключевые этапы выпуска.

Материал подготовлен по описанию фактических этапов сопровождения проекта Setner

3 комментария
Виктория Бурсай Директор по развитию автор 25 октября в 11:10

Алексей, снижение времени на 26 % дало возможность снизить себестоимость , срок выполнения меньше, в данном кейсе на 2 недели, качество изделия было выше из-за изменённой обработки, размеры были соблюдены полностью, изделия стали более износостойким, не было разрыва поставки продукции.

  Развернуть 1 комментарий

@bursayviktoria, А можете это написать в первом экране статьи? Чтобы была мотивация прочитать и быстро был виден результат

  Развернуть 1 комментарий
Алеша Баженов Руководитель ✖ Институт Beinopen 25 октября в 10:57

Виктория, привет. Спасибо, интересный кейс. Но нет ни одной цифры – сколько сэкономил бренд. Можете глазами бренда описать – и доказать, что это выгодно брать в сопровождение команды?

  Развернуть 1 комментарий

Автор поста открыл его для чтения, но комментировать могут только зарегистрированные участники Альянса Beinopen.

Об Альянсе Beinopen


Войти   или  Присоединиться к Альянсу
